Aleja Powstańców Wielkopolskich w remoncie: Sprawdź harmonogram utrudnień
Główny wykonawca robót, firma ZUE, deklaruje, że przywrócenie ruchu kołowego w pełnym zakresie (czyli w obu kierunkach i na obu nitkach) od ul. Starkiewicza do Placu Szyrockiego nastąpi 20 października 2025 r. Nowa nawierzchnia ma zapewnić kierowcom wyższy komfort jazdy oraz usprawnić dojazd do osiedli i instytucji znajdujących się wzdłuż alei Powstańców Wlkp. oraz części Pomorzan, które z powodu inwestycji są niemal całkowicie odcięte od pozostałych części miasta.
Poniżej szczegółowy harmonogram prac:
- 06.10.2025 (poniedziałek): Prace przygotowawcze i czyszczenie nawierzchni.
- 07.10.2025 (wtorek): Układanie warstwy ścieralnej na jezdni lewej (od strony Szpitala) od ul. Milczańskiej do Placu Szyrockiego. Wjazd na osiedle Polonia będzie zamknięty w godz. 11:00–21:00.
- 08.10.2025 (środa): Układanie warstwy ścieralnej na jezdni prawej od ul. Milczańskiej do drugiego wjazdu na osiedle „Pomorzany Park”, wraz z tarczą skrzyżowania ul. Starkiewicza. Ulica Starkiewicza zostanie całkowicie zablokowana. Dojazd do osiedla możliwy będzie jedynie od ul. Dunikowskiego.
- 09.10.2025 (czwartek): Układanie warstwy ścieralnej od drugiego wjazdu na osiedle „Pomorzany Park” do Placu Szyrockiego. Ulica Dunikowskiego zostanie zamknięta, bez możliwości dojazdu do liceum.
- 10.10.2025 (piątek): Kontynuacja prac na włączeniu ul. Dunikowskiego oraz przy torowisku na skrzyżowaniu z ul. Starkiewicza. Ulica Dunikowskiego pozostanie zamknięta, brak dojazdu do liceum. Dodatkowo 10 października 2025 będzie układana podbudowa na ul. Budziszyńskiej. Dojazd z ul. Na Skarpie będzie w godzinach 10:00–18:00 niemożliwy.

i
Wykonawca przeprasza i apeluje o cierpliwość
Prace spowodują znaczne utrudnienia, jednak po ich zakończeniu mieszkańcy będą już mieli zdecydowanie łatwiej. Zamknięta od ponad roku główna ulica prowadząca na Pomorzany stanie się przejezdna.
- Jako Generalny Wykonawca serdecznie przepraszamy wszystkich mieszkańców i kierowców – mówi kierownik budowy Marcin Wiśniewski z ZUE. - Rozumiemy, że wprowadzone ograniczenia są wymagające dla codziennego rytmu życia i pracy w tej części miasta. Chcielibyśmy jednocześnie wyrazić wdzięczność wszystkim mieszkańcom za cierpliwość i stosowanie się do tymczasowej organizacji ruchu. Dzięki zrozumieniu mieszkańców możliwa jest sprawna realizacja inwestycji.
Opóźniona inwestycja
Przebudowa al. Powstańców Wlkp. w ramach tzw. "torowej rewolucji" rozpoczęła się w czerwcu 2024 r. Pierwotnie zakładano, że prace na al. Powstańców Wlkp. zakończą się w lipcu 2025 roku. Ten termin nie został jednak dotrzymany i przesunie się o co najmniej kilka miesięcy. Przeszkodą okazały się m.in. dwa wiadukty nad torami kolejowymi. Ich stan techniczny wymaga gruntownej przebudowy, co niestety wpłynie na termin zakończenia prac i oddania inwestycji do użytku.

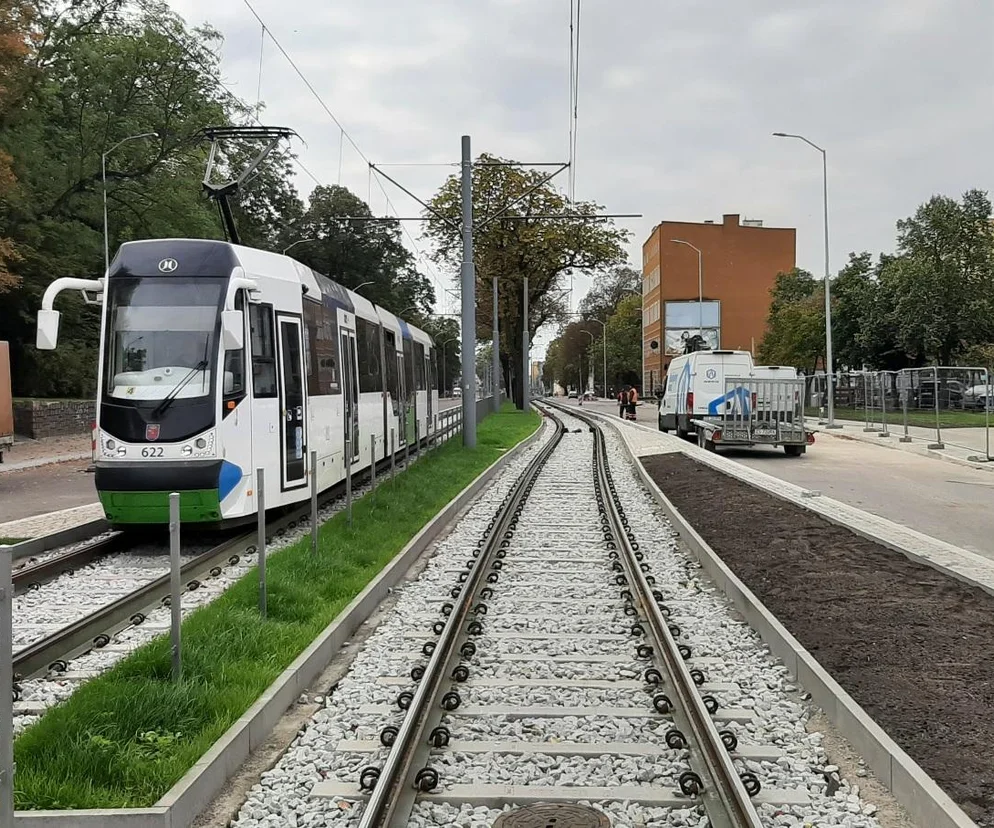

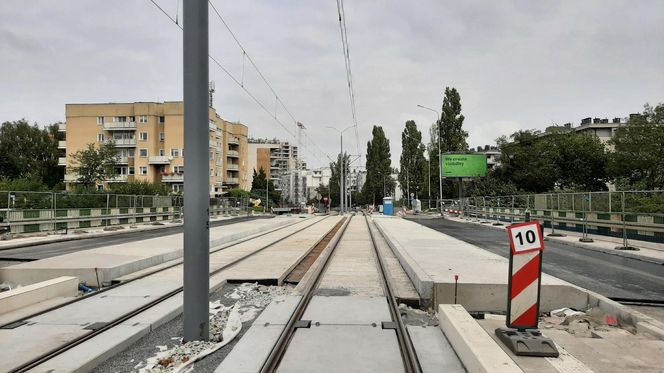

W poniższej galerii możecie zobaczyć jak wyglądała al. Powstańców Wlkp. przed przebudową:
